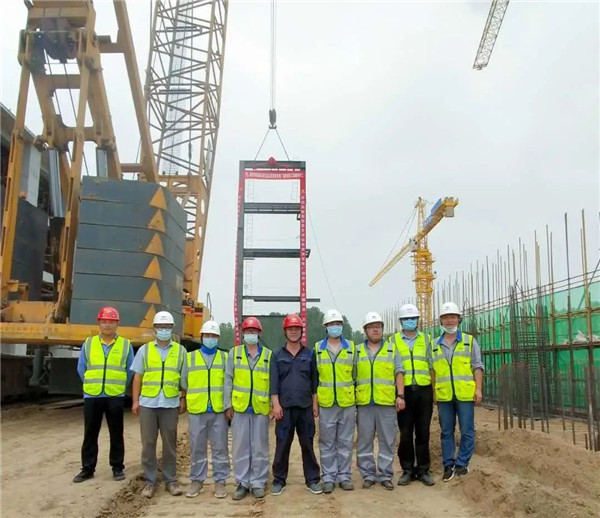

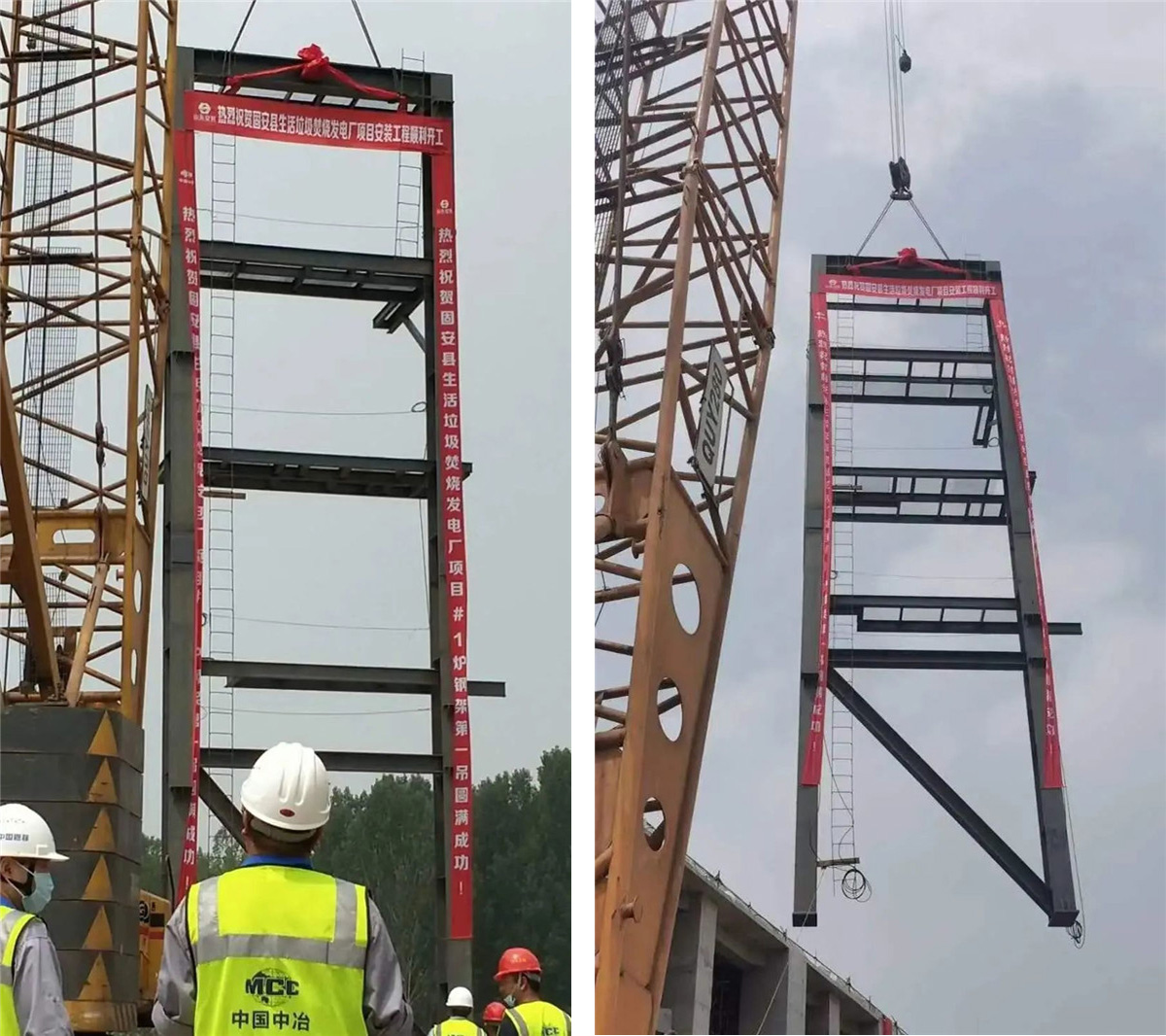

6月27日上午10时37分,,,,,,,,中国恩菲投资并总承包的固安县生涯垃圾燃烧发电项目在悦耳的鞭炮声中迎来了“首吊”。。。。。。。1号锅炉吊装的顺遂举行,,,,,,,,正式拉开了项目吊装作业的序幕。。。。。。。

固安县生涯垃圾燃烧发电厂项目设计总规模为1800吨/天,,,,,,,,分两期建设,,,,,,,,现在建设的项目一期工程设计规模为1200吨/天,,,,,,,,包括2台600吨/天的机械炉排炉,,,,,,,,配套1台额定25兆瓦的凝汽式汽轮机和1台30兆瓦发电机组。。。。。。。项目于2019年11月4日桩基开工。。。。。。。今年疫情爆发以来,,,,,,,,项目团队认真贯彻落实集团及公司关于统筹推进疫情防控和复工复产的决议安排,,,,,,,,项目团队团结一心、战胜重重难题,,,,,,,,确保项目在疫情时代的生产建设有序举行,,,,,,,,并于6月27日顺遂完成1号锅炉吊装,,,,,,,,其它建设事情也凭证进度要求有序开展。。。。。。。

此次吊装乐成,,,,,,,,是固安县生涯垃圾燃烧发电项目的一个主要节点,,,,,,,,吹响了装置攻坚战的军号,,,,,,,,为项目实现投产运营涤讪了主要基础。。。。。。。项目团队必将在下一步的事情中继续发挥“一天也不延伸、一天也不懈怠”的企业精神,,,,,,,,加大项目管控力度,,,,,,,,一直提升治理水平,,,,,,,,严抓清静生产,,,,,,,,确保高标准高质量完成项目。。。。。。。
